De fietsostrade F104 wordt een 27 kilometer lange route die Lier, Berlaar, Heist-op-den-Berg, Begijnendijk, Herselt en Aarschot met elkaar verbindt. De route loopt langs of parallel met het spoor en doorkruist dorpscentra, stationspleinen, velden en bossen.
Momenteel kan je de fietsostrade nog niet volledig fietsen. Waar de fietsostrade zal liggen, is wel al vastgelegd. Samen met studiebureau Arcadis en de betrokken partners werken we nu aan het definitieve ontwerp.
Belangrijke stappen tot nu toe
- 2017: start studie met studiebureau Arcadis
- 2018: route goedgekeurd door alle betrokken gemeenten
- 2018: infomarkten in alle gemeenten, georganiseerd door provincie Antwerpen en Vlaams-Brabant

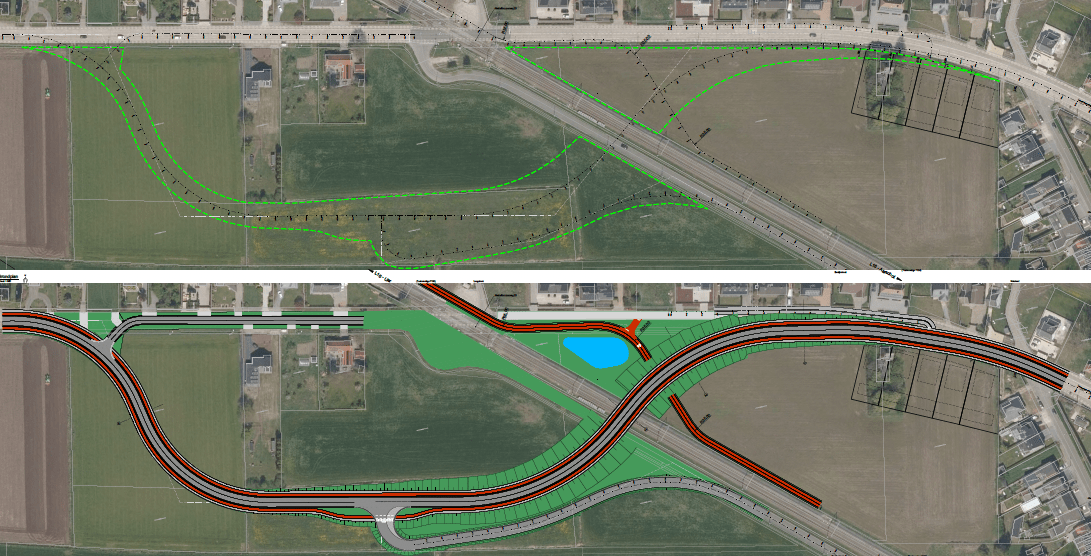

- 2021-2025: Voorontwerp uitgewerkt: hoe ziet de fietsostrade eruit? Alle gemeenten keurden de projectnota’s goed.
- Begin 2026: voorontwerp uitgewerkt tot definitieve ontwerpplannen
Volgende stappen
- Mei/juni 2026: infomarkten in Berlaar, Heist-op-den-Berg en Lier
- 2026: starten we met het verwerven van de gronden
Relevante documenten
- Startnota anleg F104
- Projectnota aanleg F104 in Berlaar
- Projectnota aanleg F104 gemeentegrens Berlaar en Heist-op-den-Berg
Meer weten?
|
Spoorwegbrug Liersesteenweg Waar mogelijk vervangt Infrabel overwegen door mobiliteitsalternatieven. Dit gebeurt steeds in nauw overleg met de lokale overheden. Het vervangen van de kruisingen tussen het trein- en het wegverkeer komt niet alleen ieders veiligheid, maar ook de stiptheid van de treinen, de onderhoudsinterventies en de leefbaarheid ten goede. Vanaf de herfst van 2028 wil Infrabel de overweg van Liersesteenweg in Berlaar vervangen door een nieuwe (boog)brug. Meer info op https://infrabel.be/nl/berlaar-brug-liersesteenweg |
